场地受限,废气处理设备只能放楼顶?荷载核算与避坑指南

发布时间:2026-10-05  |  来源:湖南三楚环保科技有限公司

现在企业经营成本不低,场地受限是很多工厂的真实困境——废气处理设备往往只能往楼顶放。但楼顶不是想放就能放,荷载安全是底线。这篇文章说说场地受限时,楼顶放设备必须算清楚的荷载账,以及两个最容易踩的坑。

一、为什么楼顶成了"现实选择"

地价高、厂房挤、环保要求紧,很多工厂确实没有地面空间。楼顶放设备看似省地方、管道短、异味不扰民,但代价是:你必须确保楼板扛得住。

核心矛盾:3万风量RTO总重80~100吨(荷载5~8kN/㎡),而常规屋面设计荷载仅0.5~3.0kN/㎡。场地越受限,越不能跳过核算这一步。

二、荷载清单:场地受限时更要算细账

场地受限不代表可以简化核算,反而要更精细。让供应商提供分项荷载清单,别只要总重:

荷载项性质场地受限时的取值要点
炉体钢结构+保温衬里恒载按厂家图纸净重,无压缩空间
蓄热体恒载材质密度×实际装填体积,别估
换向阀组、燃烧机恒载含检修平台,场地小平台不能省
风机恒载+动载动荷系数1.1~1.3,场地受限时振动更敏感
进出风管道及支架恒载沿梁布置,场地受限时管线更密集
喷淋塔循环水恒载水箱容积×密度,常比塔体还重
风荷载/雪荷载/地震可变按当地参数,楼顶更高风更大

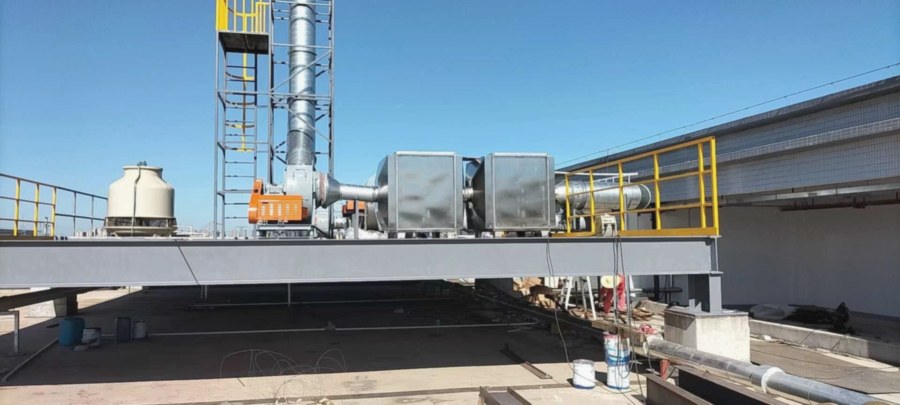

湖南三楚环保科技有限公司楼顶环保废气治理设备安装实拍:不锈钢设备与钢构平台

楼顶环保设备安装实拍:不锈钢设备、钢构平台与排气筒一体化布置

三、两个最容易被漏掉的载荷(场地受限时更要命)

1. 风机振动载荷

场地受限时,设备往往布置得更紧凑,振动传递更直接。风机运转的振动通过管道传递,形成周期性交变载荷:

2. 喷淋塔循环水载荷

场地受限时,为了省地方往往把水箱也塞到楼顶,但水重常被当成"活载已包含"而漏算:

四、场地受限时的核算流程

  1. 拿"底牌":调取原始设计图纸,明确结构形式、设计荷载。老旧建筑(建成超20年)需先现场检测;
  2. 荷载汇总:叠加原屋顶恒荷载、活荷载,考虑风荷载、雪荷载、地震荷载;
  3. 局部等效换算:设备是集中荷载,用公式 qe = 8Mmax / (b × l²) 换算;
  4. 比对与决策:差距10%以内可加固;差距成倍的,即便场地受限,也必须考虑落地或独立支承,安全比省地更重要。

五、场地受限时的布置要点

六、承载力不足怎么办

场地受限时,加固比换地方更现实:

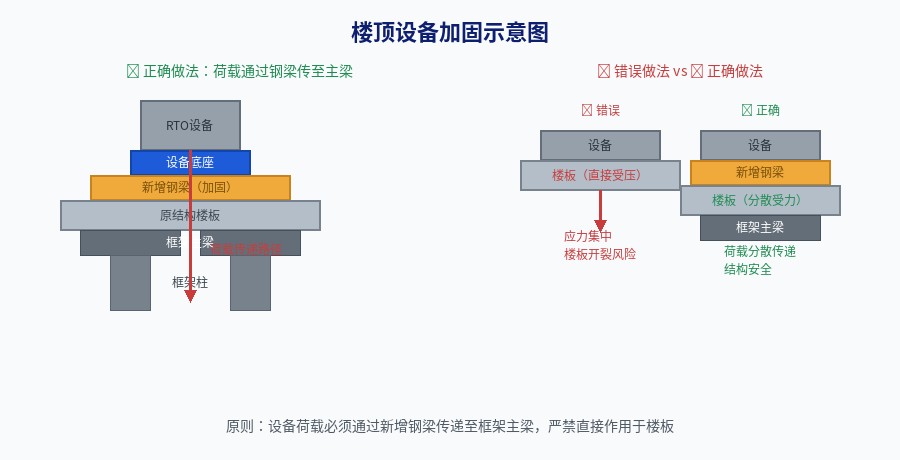

楼顶废气治理设备加固示意图:设备荷载通过新增钢梁传递至框架主梁

楼顶设备加固原则:荷载通过新增钢梁传递至框架主梁,严禁直接作用于楼板

七、供应商硬指标

废气处理量大于30000Nm³/h的RTO安装,安装单位需具备施工总承包乙级或环保工程专业承包二级以上资质。场地受限的工程更考验施工能力,资质不能降。

八、总结:场地受限时的三原则

  1. 先算再放:荷载清单必须分项,场地受限不能成为省略理由;
  2. 振动水重不能漏:场地越紧,这两个越要命;
  3. 安全大于省地:算不过就加固,加固不了就落地,千万别硬凑。
